空調水系統管道及附件安裝——水系統管道預制

   2019-12-05 和平3176
核心提示:管道上直接開孔時,切口部位應采用校核過的樣板畫定,用氧炔焰切割,打磨掉氧化皮與熔渣,切斷面應平整。

1、管道除銹防腐應按《通風與空調工程施工規范》(GB 50738-2011)有關規定執行。

2下料前應進行管材調直,可按管道材質、管道彎曲程度及管徑大小選擇冷調或熱調。

3、預制前應先按施工圖確定預制管段長度。螺紋連接時,應考慮管件所占的長度及擰進管件的內螺紋尺寸。

4切割管道時,管道切割面應平整,毛刺、鐵屑等應清理干凈。

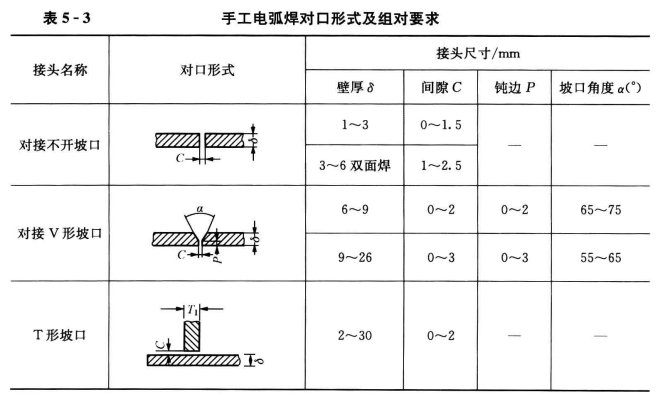

5、管道坡口加工宜采用機械方法,也可采用等離子弧、氧乙炔焰等熱加工方法。采用熱加工方法加工坡口后,應除去坡口表面的氧化皮、熔渣及影響接頭質量的表面層,并應將凹凸不平處打磨平整.管道坡口加工應符合表5-3和表5-4的規定

6、管道上直接開孔時,切口部位應采用校核過的樣板畫定,用氧炔焰切割,打磨掉氧化皮與熔渣,切斷面應平整。

7、管道預制長度宜便于運箱和吊裝。

8、預制的半成品應標注編號,分批分類存放。
