8ASJ-17型制冷壓縮機組安裝步驟及方法_基礎施工

   2020-08-24 和平3282
核心提示:制冷設備布局放樣完成后,即可開始機組基礎的施工準備。機組基礎一般由土建單位負責施工,機組安裝單位配合。

制冷設備布局放樣完成后,即可開始機組基礎的施工準備。機組基礎一般由土建單位負責施工,機組安裝單位配合。為保證基礎能承受負荷載重量,確保機組的精度和壽命,8ASJ-17型機組應采用砌體結構或鋼筋混凝土的塊型基礎。

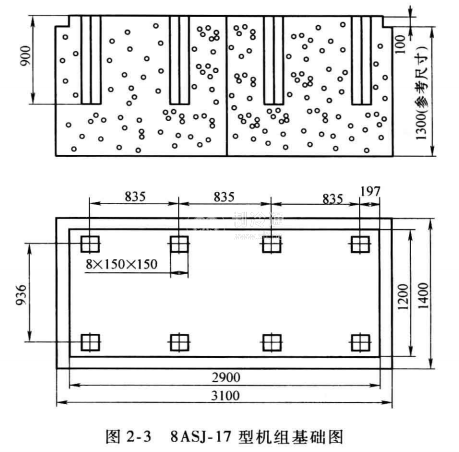

第一步:檢查設計圖樣上的尺寸與機組是否相符,檢查制冷機組安裝的地腳螺栓數量、規格是否相符。8ASJ-17型機組基礎如圖2-3所示。

第二步:照圖樣尺寸要求裝好基礎模板及8個地腳螺栓預留孔的模板,定位要準確,預留孔模板應垂直放置。8ASJ- 17型機組的電動機功率大于100kW以上,因此需要在基礎模板內適當配置鋼筋。此外,還要注意水電等其他預埋件。


第三步:采用標號為100~150號的混凝土進行澆灌,澆灌完成后要進行7~10天的澆水養護,使混凝土保持濕潤,并以草袋或麻袋覆蓋。

第四步:混凝土初凝后(一般約8h),應拆除地腳螺栓的預留孔模板,若不及時拆除,待混凝土完全凝固后,模板就不易拆除。整個模板的拆除要待混凝土強度達到50%時再拆除,之后清理基礎四周和地腳螺栓的模板及孔內積水等。
